Dosarul instalației electrice de utilizare, prescurtat DIU, este documentația prin care executantul arată operatorului de distribuție că instalația electrică din avalul punctului de delimitare a fost realizată și verificată și poate fi pusă sub tensiune. Nu trebuie confundat cu „dosarul de intervenții ulterioare”, prescurtat tot DIU, reglementat de HG nr. 300/2006 (art. 41–46), care cuprinde documentația și informațiile necesare efectuării intervențiilor ulterioare asupra unei construcții în condiții de securitate și sănătate; acela nu se depune la operatorul de distribuție. Articolul de față este despre dosarul instalației de utilizare (DIU) cerut de operatorul de distribuție la racordare, spor de putere sau separare. Este prevăzut la art. 54 din Regulamentul privind racordarea utilizatorilor la rețelele electrice de interes public, aprobat prin Ordinul ANRE nr. 59/2013, cu modificările ulterioare. Articolul este scris pentru electricianul autorizat care îl întocmește: când se depune, ce cuprinde, cine semnează fiecare piesă, ce diferă de la un operator la altul și ce se verifică înainte de depunere.
Când se depune dosarul
Dosarul se întocmește după realizarea instalației de utilizare și se depune la operatorul de distribuție în procedura de racordare. Se depune la racordarea unui loc de consum nou și la separarea unui loc de consum. La sporurile de putere și la modificările tehnice se depune după caz: regulamentul prevede situații în care, dacă instalațiile din avalul punctului de delimitare nu se modifică, dosarul nu trebuie redepus (art. 61 alin. 3). O simplă revizie a instalației nu presupune automat un dosar nou la operator.
| Situația | Ce precede dosarul | Ce urmează după dosar |
|---|---|---|
| Loc de consum nou | Cerere de racordare, aviz tehnic de racordare, contract de racordare, execuția instalației de racordare | Verificarea dosarului; unde procedura o prevede, punerea sub tensiune pentru probe; certificatul de racordare, contractul de furnizare și punerea sub tensiune finală |
| Spor de putere | Cerere de racordare pentru puterea nouă, aviz tehnic, eventual lucrări la instalația de racordare | Dosar nou dacă instalația de utilizare se modifică; certificatul de racordare actualizat, punerea sub tensiune la puterea nouă |
| Separare (un loc de consum devine două) | Cerere de racordare pentru locul nou, aviz tehnic | Dosar pentru instalația separată, contor propriu, certificat de racordare pentru fiecare loc |
| Modificare tehnică a instalației existente | Cererea de actualizare a certificatului de racordare, când modificarea o cere | Dacă nu sunt necesare lucrări în amonte, operatorul comunică, potrivit art. 62, condițiile actualizării, inclusiv dacă cere un dosar nou; simpla intervenție în instalația interioară nu impune automat redepunerea |
Dosarul poate privi și un loc de consum cu centrală fotovoltaică. Pentru prosumatorii care intră sub incidența Ordinului ANRE nr. 19/2022, documentele instalației de utilizare și ale centralei se depun potrivit traseului aplicabil: loc nou, loc existent fără spor de putere sau loc existent cu spor. Lipsa sporului nu înseamnă lipsa documentelor instalației de utilizare, dar nu rezultă nici o obligație generală de a depune două dosare independente. Traseele pentru prosumatori sunt descrise în articolul Dosarul de prosumator: etapele până la certificatul de racordare.
Ce cuprinde dosarul
Pentru procedura generală, regulamentul cere ca dosarul instalației de utilizare (DIU) să cuprindă declarația executantului, procesele-verbale de recepție la terminarea lucrărilor cu rezultate corespunzătoare și documentele verificărilor, probelor și testelor aplicabile. După caz, se adaugă schema monofilară cu protecțiile și reglajele și schema surselor proprii, avizată de operator. Memoriul, planurile, opisul și anexele administrative se completează conform lucrării și cerințelor operatorului. În practică, un dosar depus cuprinde:
- Declarația executantului, prin care executantul declară că instalația a fost realizată pe baza proiectului verificat și conform normativelor, și opisul pieselor.
- Procesele-verbale de recepție la terminarea lucrărilor, cu rezultate corespunzătoare.
- Documentele verificărilor, probelor și testelor: buletinul de verificare a prizei de pământ, cu rezistența măsurată, coeficientul de corecție pentru starea solului și aparatul de măsură; buletinul de verificare a rezistenței de izolație și a continuității conductorului de protecție.
- Schema electrică monofilară a instalației electrice de utilizare, cu protecțiile și reglajele, de la punctul de delimitare la circuite; la locurile cu surse proprii, și schema surselor, avizată de operator.
- Memoriul tehnic: descrierea instalației, puterea instalată, necesarul de putere, tipul racordului, tabloul general, coloana, circuitele și protecțiile.
- Planul instalației cu destinația încăperilor și categoria de mediu a fiecăreia, după Normativul I7, și desenul instalației de legare la pământ.
- Adresa de înaintare sau cererea operatorului, cu datele beneficiarului, ale locului de consum și ale avizului tehnic de racordare.
- Anexele administrative, după cerințele operatorului: copia avizului tehnic de racordare, planul de situație și planul de amplasament, actul de identitate sau actele firmei beneficiarului, fotografia tabloului electric, legitimația sau adeverința ANRE a electricianului.
Operatorii cer și formulare proprii, de exemplu cererea pentru încheierea contractului de racordare sau un formular propriu al dosarului tehnic. Acestea se completează pe modelul publicat de operator, nu se rescriu.
Cine semnează ce
| Piesa | Semnează | Ce se verifică |
|---|---|---|
| Declarația executantului | Executantul, prin semnatarii competenți potrivit formei lui de organizare și formularului aplicabil | Autorizația electricianului acoperă lucrarea și este în termen; executantul are atestatul ANRE necesar sau, ca PFA/II/IF fără atestat, îndeplinește cumulativ condițiile derogatorii din art. 35 |
| Piesele de proiectare: memoriu, schemă, plan | Proiectantul cu drept de proiectare corespunzător | Puterile și protecțiile sunt aceleași în toate piesele și corespund instalației executate |
| Buletinele și procesele-verbale de încercări | Persoanele competente care au efectuat verificările, cu aparatul identificat | Verificarea metrologică a aparatului este în termen; data măsurătorii |
| Procesele-verbale de recepție la terminarea lucrărilor | Semnatarii prevăzuți de procedura de recepție aplicabilă; la lucrările supuse regulamentului de recepție a construcțiilor, comisia și investitorul | Componența comisiei și aprobarea recepției de către investitor |
| Adresa de înaintare, cererile operatorului | Beneficiarul sau împuternicitul lui | Împuternicirea, când depune executantul |
Se respectă rubricile și semnăturile cerute de fiecare formular; unele formulare ale operatorilor identifică distinct proiectantul și executantul.
Cine poate executa și cine semnează ca executant
Dosarul este întocmit de executantul instalației. Operatorul economic trebuie să dețină atestatul ANRE corespunzător lucrării. Prestarea ca persoană fizică autorizată, întreprindere individuală sau familială fără atestat este permisă numai în limitele și cu îndeplinirea cumulativă a condițiilor din art. 35 al Regulamentului pentru autorizarea electricienilor în domeniul instalațiilor electrice, aprobat prin Ordinul ANRE nr. 66/2023, cu modificările ulterioare. Simpla verificare ulterioară a unei instalații nu transformă verificatorul în executant.
Gradele de autorizare din același regulament: gradul I permite execuția instalațiilor electrice interioare de cel mult 10 kW putere instalată, la tensiuni sub 1 kV; gradele II, III și IV au tipul A pentru proiectare și tipul B pentru execuție: II pentru tensiuni sub 1 kV, III pentru cel mult 20 kV, IV pentru orice tensiune nominală standardizată, la orice putere instalată tehnic realizabilă. Competența se verifică după instalația efectivă, puterea instalată și tensiunea ei.
Proiectul vine înaintea execuției
Lucrările de instalații electrice aferente clădirilor se execută pe baza proiectelor verificate în condițiile legii, iar declarația executantului confirmă tocmai această bază de execuție. Dosarul instalației de utilizare consemnează instalația realizată și verificările ei; întocmirea lui după lucrare nu înlocuiește proiectarea.
Puterea instalată, necesarul de putere și puterea aprobată
Trei mărimi apar în piesele dosarului și se confundă des. Puterea instalată (Pi) este suma puterilor nominale ale receptoarelor din instalație. Puterea absorbită depinde de funcționarea lor, iar necesarul maxim simultan se stabilește prin calcul, ținând cont de utilizarea simultană a receptoarelor; poate fi mai mic sau egal cu Pi. Puterea aprobată prin avizul tehnic sau certificatul de racordare este limita admisă pentru consum. Necesarul trebuie să se încadreze în limita aprobată, iar coloana și siguranța generală se dimensionează prin proiect. Dacă instalația cere mai mult decât puterea aprobată, dosarul de utilizare nu rezolvă problema: se depune mai întâi o cerere de spor de putere.
Ce diferă de la un operator la altul
Regulamentul este același în toată țara. Diferă lista exactă a documentelor cerute pentru lucrarea concretă, formularele proprii și canalul de depunere. Rețele Electrice oferă un formular online pentru încărcarea dosarului și o cerere proprie pentru contractul de racordare. Delgaz Grid are un formular propriu al dosarului tehnic al instalației de utilizare. Pentru DEER și Distribuție Oltenia se consultă instrucțiunile publicate de operator pentru procedura concretă. În toate cazurile se folosesc modelele disponibile la data depunerii.
Lista de verificare înainte de depunere
- Numărul și data avizului tehnic de racordare apar identic în adresa de înaintare, memoriu și declarație.
- Puterea instalată și necesarul de putere din memoriu corespund cu proiectul, iar necesarul se încadrează în puterea aprobată.
- Schema monofilară și planul au aceleași circuite, aceleași protecții și același tablou ca instalația executată.
- Procesele-verbale de recepție la terminarea lucrărilor există și au rezultate corespunzătoare.
- Rezistența prizei de pământ, după corecția pentru starea solului, se încadrează în limita cerută; buletinul are aparatul, seria și data.
- Rezistența de izolație este măsurată pe fiecare circuit, iar continuitatea conductorului de protecție este verificată; valorile din buletin sunt cele măsurate.
- Electricianul semnatar are autorizația în termen, cu gradul corespunzător lucrării, și legitimația atașată; executantul deține atestatul ANRE necesar sau, pentru prestarea fără atestat ca PFA/II/IF, îndeplinește cumulativ condițiile derogatorii din art. 35.
- Beneficiarul a semnat adresa de înaintare și cererile operatorului; împuternicirea există când depune executantul.
- Piesele scanate sunt lizibile și ordonate după opis; fotografia tabloului arată protecțiile montate.
Greșeli care întorc dosarul
- Puterea instalată trecută în locul necesarului de putere, sau invers.
- Categoria de mediu lipsă la băi și bucătării, unde se cer protecții și grade de protecție diferite.
- Buletin de izolație cu valori tipizate, neconfruntate cu măsurătorile.
- Priza de pământ peste limită fără corecția pentru sol, sau cu corecția aplicată greșit.
- Formular propriu al operatorului rescris în alt format.
- Atestat sau grad de autorizare care nu acoperă lucrarea.
Întrebări frecvente
Cine poate întocmi dosarul instalației de utilizare?
Executantul instalației: operatorul economic atestat ANRE, prin electricianul autorizat care a răspuns de execuție, sau persoana fizică autorizată în condițiile derogatorii din regulamentul de autorizare. Beneficiarul nu îl poate întocmi singur.
Dosarul se face înainte sau după execuție?
După. Dosarul atestă instalația realizată și conține măsurători făcute pe ea. Proiectarea precedă execuția.
Ce se întâmplă dacă priza de pământ nu se încadrează?
Se remediază fizic, de regulă prin electrozi suplimentari sau prin îmbunătățirea contactului cu solul, și se măsoară din nou. Buletinul se emite pe valoarea finală.
La spor de putere se reface tot dosarul?
Se verifică dacă instalația de utilizare se modifică și ce documente cere operatorul. Piesele tehnice și verificările se actualizează pentru lucrările efectuate. Dacă instalațiile din avalul punctului de delimitare nu se modifică, regulamentul prevede situații în care dosarul nu trebuie redepus.
Cât costă dosarul?
Prețul întocmirii dosarului și includerea lui în prețul execuției se stabilesc prin contractul cu executantul. Separat, tariful de racordare perceput de operator poate include componenta pentru verificarea dosarului instalației de utilizare și punerea sub tensiune, conform reglementărilor aplicabile.
Dosarul în Re Energy WattEver

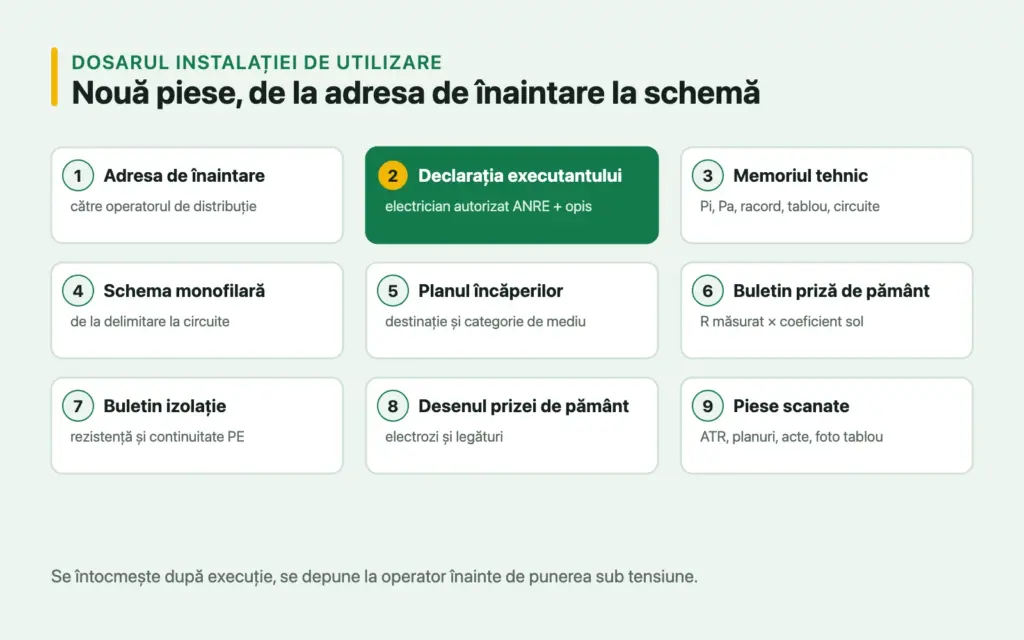

Modulul DIU din Re Energy WattEver întocmește dosarul instalației electrice de utilizare și generează nouă piese dintr-un singur set de date: coperta, adresa de înaintare pentru operatorul ales, declarația executantului cu opisul, memoriul, tabelul încăperilor, buletinul de priză de pământ, buletinul de izolație și continuitate, desenul instalației de legare la pământ și piesa care reunește planul încăperilor cu schema monofilară. Încăperile se descriu ca listă, iar planul și schema se desenează din ea; planul este schematic, nu un releveu la scară. Aplicația nu efectuează măsurători: rezistența prizei de pământ se introduce din măsurătoare, iar buletinul de izolație și continuitate conține valori standard precompletate, care trebuie confruntate cu verificările efective înainte de semnare; dacă rezultatele diferă, documentul se corectează sau se înlocuiește cu unul care consemnează rezultatele reale. Procesele-verbale de recepție, celelalte documente de verificare necesare și formularele proprii ale operatorului nu sunt generate; se atașează ca piese scanate. Aplicația nu înlocuiește proiectul, iar răspunderea pentru buletine rămâne a electricianului semnatar. Modulul este inclus în planurile Pro și Expert. Pentru lucrările fără fotovoltaic, vezi și pagina pentru electricieni autorizați.
Surse
- Regulamentul privind racordarea utilizatorilor la rețelele electrice de interes public, aprobat prin Ordinul ANRE nr. 59/2013, cu modificările ulterioare (art. 54, 61, 62), în forma în vigoare pe legislatie.just.ro.
- Procedura privind racordarea la rețelele electrice de interes public a locurilor de consum și de producere aparținând prosumatorilor, aprobată prin Ordinul ANRE nr. 19/2022, cu modificările ulterioare.
- Regulamentul pentru autorizarea electricienilor în domeniul instalațiilor electrice, respectiv a verificatorilor de proiecte și a experților tehnici de calitate și extrajudiciari în domeniul instalațiilor electrice tehnologice, aprobat prin Ordinul ANRE nr. 66/2023, cu modificările ulterioare (art. 8, 9, 35).
- Normativul I7-2011 pentru proiectarea, execuția și exploatarea instalațiilor electrice aferente clădirilor.
- Secțiunile pentru racordare de pe site-urile operatorilor de distribuție, unde sunt publicate formularele în ediția curentă.
